Renovering af gammelt hus: En murers guide fra A til Z

Del

Indholdsfortegnelse

Du står måske med nøglerne til et ældre hus i hånden. Eller også bor du allerede i det og er nået dertil, hvor småreparationer ikke længere er nok. Tapetet skjuler noget, kælderen lugter lidt for jordslået, og badeværelset fungerer, men kun lige akkurat.

Det korte svar er dette: Renovering af gammelt hus kan betale sig, men kun hvis du starter rigtigt. Ikke med farver, køkkenlåger eller inspiration fra sociale medier. Du starter med at finde ud af, hvad huset faktisk fejler, hvad du må ændre, og hvilke løsninger der holder i en gammel konstruktion. Ellers bliver projektet dyrere, langsommere og mere frustrerende, end det behøver være.

Drømmen om det gamle hus – hvor starter du?

Det gamle hus har noget, nye huse sjældent har. Murværk med karakter. Planløsninger med historie. Detaljer, man ikke bare bestiller hjem fra et katalog. Men netop derfor går mange forkert fra begyndelsen. De forelsker sig i mulighederne og overser virkeligheden.

En kvinde står foran et gammelt hus, der trænger til renovering og istandsættelse af facaden.

Vi ser det ofte i huse omkring Skive og omegn. Du vil gerne åbne op mellem køkken og stue, lave nyt bad og friske facaden op. Det lyder enkelt. Men i gamle huse hænger tingene sammen på en anden måde. Når du rører én bygningsdel, påvirker du ofte flere andre.

Du er ikke alene. I 2019-2020 havde 33% af danske parcelhusejere renoveret inden for de sidste to år. For huse bygget før 1990 lå andelen på hele 33-35%, hvilket viser et konstant og højt behov for istandsættelse af den ældre bygningsmasse ifølge Aalborg Universitets kortlægning af renoveringstendenser.

Det første du skal forstå

En god renovering af gammelt hus handler ikke om at lave mest muligt. Den handler om at lave det rigtige i den rigtige rækkefølge.

Det betyder typisk, at du skal skelne mellem tre ting:

  • Det akutte. Fugt, revner, dårlige fuger, utæt tag, gamle installationer.
  • Det funktionelle. Bad, køkken, planløsning, opbevaring, varme.
  • Det visuelle. Overflader, farver, gulve, finish.

Mange vil helst starte med det sidste, fordi det er det, man kan se. Det er sjældent det klogeste sted at begynde.

Gamle huse straffer kosmetiske løsninger, hvis konstruktionen nedenunder ikke er i orden.

Hvor drømmen møder virkeligheden

Det er også her, mange bliver overraskede over, hvor meget skjult arbejde der ligger i et hus, som på overfladen ser “helt fint” ud. Et badeværelse i et ældre hus kan for eksempel se pænt ud, men under fliserne kan der være fugtpåvirket underlag, skæve vægge eller ældre opbygninger, som ikke passer til moderne vådrumskrav.

Det samme gælder facader. En pæn maling kan skjule porøse fuger, løse sten eller begyndende frostsprængninger. Hvis man bare lapper ovenpå, køber man ofte kun lidt tid.

En bedre måde at starte på

Når du står foran projektet, så tænk sådan her:

Spørgsmål Hvorfor det betyder noget
Hvad fejler huset teknisk? Det afgør, hvad der skal løses først
Hvad vil du ændre i brugen af huset? Det påvirker planløsning, bad, køkken og installationer
Hvad må du ændre? Lokalplaner, servitutter og tilladelser kan stoppe projektet
Hvad skal bevares? Det er her husets værdi og karakter ligger

Hvis du får de fire ting på plads tidligt, bliver resten mere overskueligt. Ikke nemt. Men overskueligt.

Den vigtigste første investering: Vurdering af husets tilstand

Det mest værdifulde i starten er ikke et tilbud på nyt badeværelse eller en idé til microcement. Det er en ærlig vurdering af husets faktiske tilstand. Her sparer nogle desværre det forkerte sted.

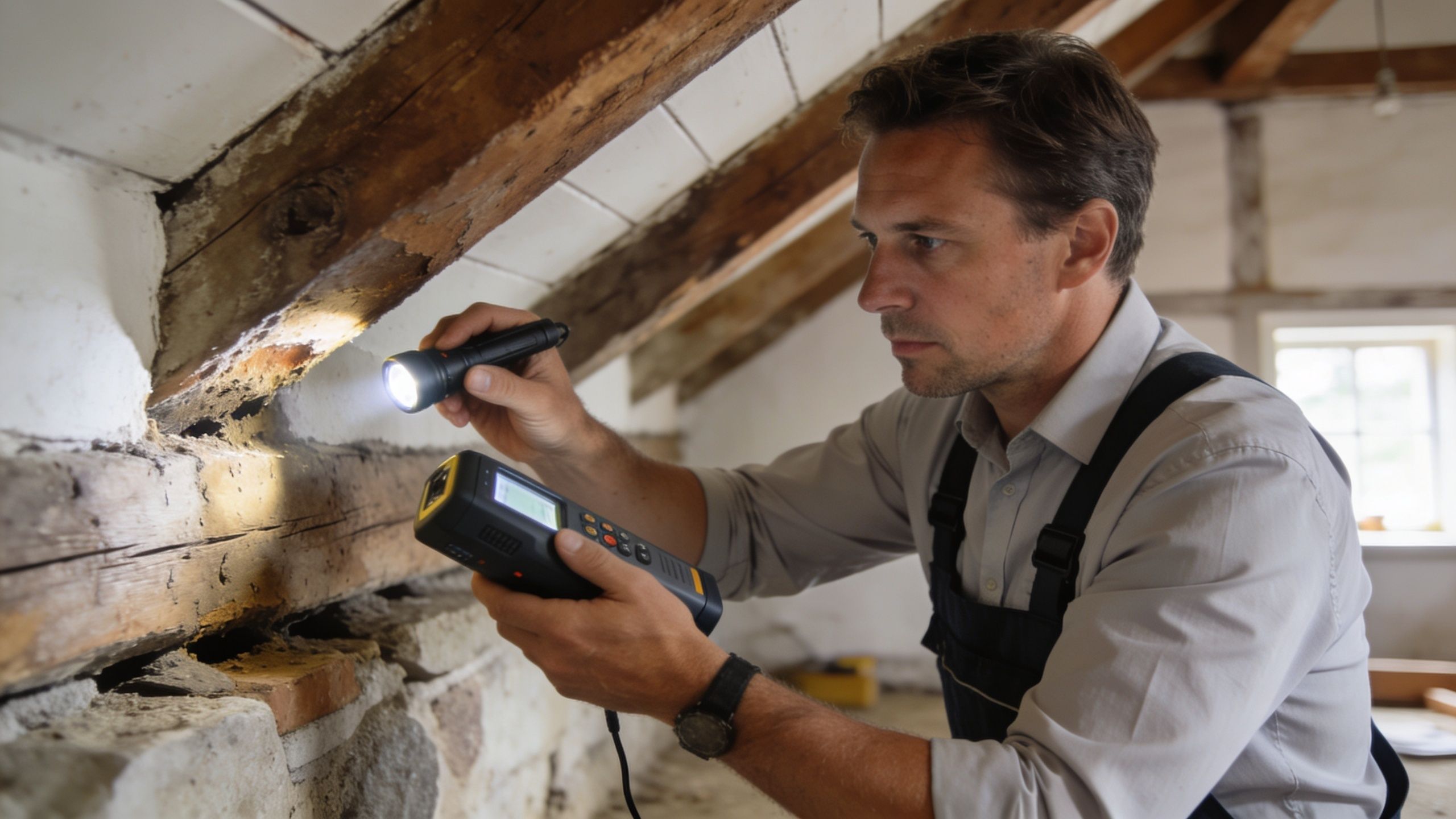

En bygningssagkyndig inspicerer trækonstruktionen i et gammelt hus med en lommelygte og en fugtmåler.

Når vi møder ældre huse, er det sjældent de synlige fejl, der er de dyreste. Det er dem, der sidder bag vægge, under gulve og nede i kælder eller sokkel. En mørk plamage er ikke bare en plet. Den kan være tegn på opstigende fugt, utæt afløb eller en facade, der suger vand.

Det vi altid holder øje med

I et gammelt hus giver det mening at gennemgå huset systematisk, ikke tilfældigt. Især disse områder afgør, hvor omfattende arbejdet reelt bliver:

  • Murværk og fuger. Revner kan være uskyldige, men de kan også pege på bevægelser i konstruktionen. Nedbrudte fuger lukker vand ind.
  • Kælder og sokkel. Fugt her forsvinder sjældent af sig selv. Den flytter sig bare videre op i huset.
  • Tag og overgange. Små utætheder giver ofte store følgeskader over tid.
  • Bad og vådrum. Gamle løsninger er tit bygget efter andre standarder end dem, man bruger i dag.
  • Tidligere reparationer. Det er ofte her, vi finder halve løsninger, som skaber nye problemer.

Hvis murværket er slidt, er det vigtigt at kende forskel på kosmetik og nødvendig reparation. Nogle facader skal renses og repareres lokalt. Andre skal fuges om. Hvis du vil forstå, hvornår det giver mening, kan du læse mere om pris og vurdering af omfugning af murværk.

Det der koster, når man springer over

Det dyreste ved en renovering af gammelt hus er sjældent selve håndværket. Det er fejlprioriteringerne. Når man bygger pæne overflader oven på et usundt underlag, betaler man to gange.

Et klassisk eksempel er kældervægge, der bliver “forbedret” med tætte materialer uden at årsagen til fugten er løst. Det kan se pænt ud i starten. Senere skaller overfladen af, lugten kommer igen, og problemet er blevet større.

Praktisk regel: Hvis du er i tvivl om en skade er kosmetisk eller konstruktiv, så behandl den som konstruktiv, indtil en fagperson har vurderet den.

Hvad en god vurdering giver dig

En ordentlig gennemgang giver ikke bare en liste over fejl. Den giver dig rækkefølge.

Det er den forskel, der gør et rodet projekt håndterbart. Du får svar på, hvad der skal laves nu, hvad der kan vente, og hvad der slet ikke giver mening at investere i, før de grundlæggende problemer er løst. Det er dér, du begynder at styre projektet, i stedet for at projektet styrer dig.

Planlægning, budget og de kedelige men vigtige papirer

Når husets tilstand er kendt, kommer den del, mange helst vil springe let hen over. Det er en fejl. I gamle huse er papirarbejde og realistisk planlægning ikke bureaukrati for bureaukratiets skyld. Det er det, der holder projektet på sporet.

Mange budgetter vælter ikke, fordi materialerne er dårlige eller håndværkerne arbejder langsomt. De vælter, fordi opgaven er dårligt afgrænset fra start. Der er ikke taget højde for skjulte forhold, tilladelser eller ændringer undervejs.

Budgettet skal bygges bagfra

En brugbar tilgang er at begynde med det, huset kræver, før du regner på det, du ønsker.

Start med de poster, der typisk ikke kan forhandles væk:

  1. Konstruktion og tæthed. Murværk, fugt, tag, sokkel, vådrum.
  2. Installationer. El, VVS, varme og afløb.
  3. Myndighedskrav. Tegninger, ansøgninger, dokumentation.
  4. Overflader og finish. Det, der gør huset færdigt og rart at bo i.

Hvis du vender rækkefølgen om, ender du let med at bruge penge på noget, der senere skal pilles ned igen.

Reglerne er ikke noget, du gætter dig til

Det gælder især, hvis du vil ændre facade, lave tilbygning, ændre planløsning eller gøre et tidligere sekundært areal til beboelse. Her er det ikke nok at spørge en bekendt, hvad de gjorde i deres hus.

Ignorering af lokale regler er en alvorlig faldgrube. I Skive-kommune er antallet af afviste byggeansøgninger til renovering af ældre huse steget med 25% siden 2023, ofte fordi private boligejere mangler kendskab til lokalplaner og servitutter. En fejl her kan forlænge dit projekt med måneder og øge budgettet med op til 30% ifølge vejledningen om renovering og myndighedskrav hos SBST.

Hvis du overvejer at bygge til som led i renoveringen, er det en god idé at få overblik over muligheder og begrænsninger ved tilbygninger til gamle huse, før du låser dig fast på en løsning.

De papirer der typisk giver problemer

Her er de områder, som ofte bliver overset:

  • Servitutter. De kan begrænse, hvad du må ændre, selv om det er din egen grund.
  • Lokalplaner. De kan styre facadeudtryk, materialevalg og udbygninger.
  • Byggeansøgning. Nødvendig ved en række indgreb, især når du ændrer konstruktion eller anvendelse.
  • Dokumentation. Tegninger og beskrivelser skal være præcise nok til at blive behandlet.

Jo tidligere du får styr på reglerne, jo færre dyre stop får du midt i byggeriet.

Det er måske den mindst spændende del af renovering af gammelt hus. Men det er også en af de vigtigste. Når papirerne er i orden, bliver resten mere forudsigeligt. Og i en gammel bygning er forudsigelighed guld værd.

Energioptimering der virker i gamle huse

Det gamle hus skal ikke bare være pænt. Det skal også være rart at bo i om vinteren og til at betale for i drift. Her går mange galt, fordi de ser energioptimering som et katalog af enkeltløsninger i stedet for en samlet opgave.

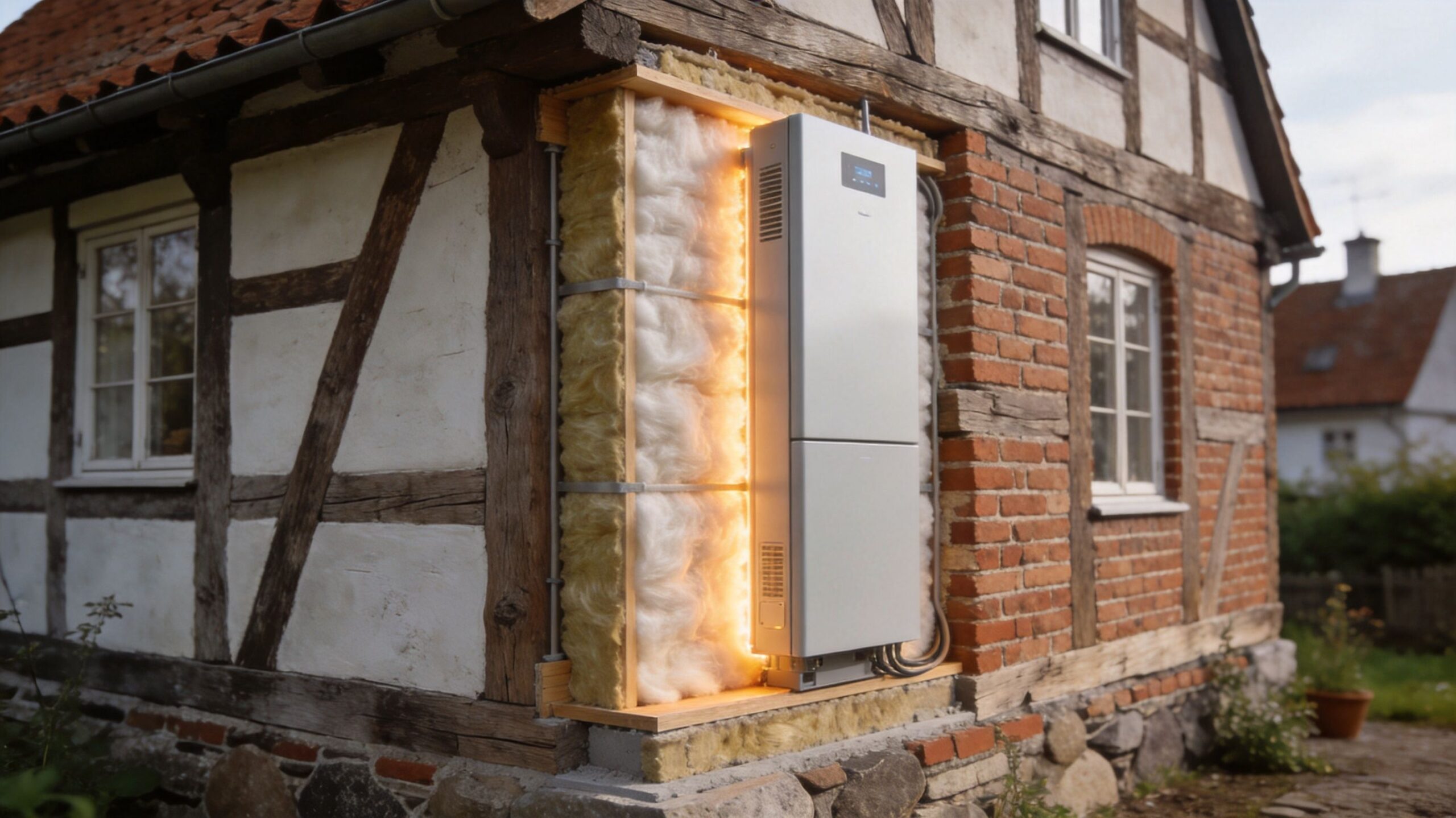

Et moderne varmepumpesystem monteret i en vægsektion af et bindingsværkshus under energieffektiv renovering og isolering.

Et gammelt hus reagerer anderledes end et nyt. Hvis du tætner ét sted uden at forstå fugtveje, ventilation og materialer, kan du flytte problemet i stedet for at løse det. Derfor skal energioptimering passe til huset, ikke omvendt.

Hvad der ofte virker bedst

I praksis er det sjældent én stor løsning, der gør forskellen. Det er kombinationen af flere rigtige valg.

Område Hvad man typisk ser Hvad der ofte virker bedre
Loft og klimaskærm Isolering uden helhedsplan Isolering sammen med fokus på fugt og ventilation
Vinduer Udskiftning alene Udskiftning vurderet sammen med facade og tæthed
Varmeanlæg Nyt anlæg på gamle rør Opgradering af anlæg og rør som samlet løsning
Vådrum og bryggers Overfladerenovering Løsning af skjulte rør- og fugtproblemer først

VVS er ikke det sted, man skal håbe på det bedste

Gamle VVS-installationer er en tikkende bombe. Korrosion kan reducere rørets tværsnitsareal med op til 50% efter 40 år, hvilket fører til lækager og et stort energitab. En fuld VVS-opgradering kan reducere vandforbruget med 40% og er en af de mest effektive energiinvesteringer ifølge Teknologisk Instituts faktatjek om renovering og installationer.

Det mærker du ikke altid med det samme. Men gamle rør giver ofte ujævnt tryk, dårlig drift, skjulte lækager og varmeinstallationer, der arbejder unødigt hårdt. Når man alligevel åbner gulve eller vægge, er det tit dér, det giver mening at tage installationerne med.

Der hvor mange overvurderer og undervurderer

Mange overvurderer effekten af synlige produkter og undervurderer betydningen af det, man ikke ser. Et nyt vindue hjælper, ja. Men hvis fugt, kuldebroer eller slidte rør stadig er problemet, får du ikke det resultat, du regner med.

Et gammelt hus bliver ikke godt af at blive gjort tæt alene. Det bliver godt af, at tæthed, ventilation og installationer arbejder sammen.

Når energioptimering udføres rigtigt, får du ikke bare lavere forbrug. Du får også et hus, der føles mere stabilt i hverdagen. Færre kolde zoner. Bedre komfort. Mindre risiko for følgeskader.

Bevar sjælen men moderniser funktionen

Det sværeste i en renovering af gammelt hus er sjældent at vælge noget nyt. Det sværeste er at vælge nyt, der passer ind. Et gammelt hus mister hurtigt sin karakter, hvis alt originalt bliver fjernet, eller hvis moderne løsninger bliver presset ind uden respekt for bygningen.

En infografik der illustrerer en seks-trins proces for renovering af ældre huse med respekt for historien.

Det gælder især i 60’er- og 70’er-huse, hvor mange gerne vil løfte udtrykket, men stadig bevare det rolige og enkle arkitektoniske præg. Her er materialevalg helt afgørende.

Facaden og de synlige flader

På murersiden ser vi tit to yderpunkter. Enten vil man bevare alt præcis som det er, også det der er slidt op. Eller også vil man glatte det hele ud, så huset mister sit særpræg. Ingen af delene er nødvendigvis den bedste løsning.

Det rigtige ligger ofte midt imellem:

  • Omfugning giver mening, når murværket er sundt, men fugerne er nedbrudte.
  • Vandskuring kan samle et uroligt udtryk, men det passer ikke til alle facader.
  • Lokal reparation er ofte bedre end total behandling, hvis store dele stadig er i god stand.
  • Materialematch betyder meget. Gamle huse arbejder anderledes end nye.

Badeværelse og gulve uden at det ser forkert ud

Her kommer moderne materialer som microcement ind som en interessant løsning. Ikke fordi det passer til alt, men fordi det i nogle ældre huse skaber den ro, som fladerne mangler. Især i badeværelser, bryggers og kældre, hvor du vil have færre fuger og et mere sammenhængende udtryk.

I huse fra 60-70'erne er integration af nye materialer afgørende. Nyere data fra Midt- og Vestjylland viser, at renoveringer med microcement kan forlænge en overflades levetid med 40% og reducere vedligeholdelsesomkostningerne med 20% over 10 år sammenlignet med traditionelle metoder ifølge Bolius om forbedringer af huse fra 60’erne og 70’erne.

Men det virker kun, når underlaget er rigtigt. Det er dér, mange misforstår materialet. Microcement redder ikke et dårligt underlag. Det afslører det.

Hvis du har et ældre bad med tegn på problemer, er det værd at tage fugt alvorligt, før du beslutter overflade. Her kan du læse mere om fugt i badeværelse og hvad det betyder for renoveringen.

Hvornår det fungerer godt, og hvornår det ikke gør

Microcement og andre moderne overflader fungerer godt, når:

  • Underlaget er stabilt og korrekt opbygget
  • Rummet kræver rolige flader uden mange samlinger
  • Du vil kombinere nyt bad med ældre arkitektur uden at det hele bliver for blankt og klinisk

Det fungerer dårligere, når man prøver at spare forarbejdet væk, eller når konstruktionen nedenunder stadig bevæger sig for meget.

Det pæne resultat kommer ikke af topcoaten. Det kommer af det arbejde, der ligger under den.

Den gode renovering bevarer ikke sjælen ved at fryse huset fast i fortiden. Den bevarer den ved at vælge løsninger, som respekterer husets proportioner, materialer og måde at blive brugt på.

Fra kaos til klare linjer: Renoveringens faser

Når arbejdet går i gang, oplever mange den samme følelse. Det ser rodet ud, huset er delvist åbent, flere fag er inde over, og det kan være svært at se, hvordan det nogensinde bliver godt. Det er normalt. En professionelt styret renovering ser sjældent pæn ud undervejs.

Det afgørende er, at processen følger en logisk rækkefølge. Ikke den hurtigste på papiret, men den, der giver færrest fejl og mindst dobbeltarbejde.

Sådan forløber en større renovering typisk

Faserne kan variere, men i praksis ser et sundt forløb ofte sådan ud:

  1. Afdækning og nedrivning
    Her finder man de ting, som ingen kunne se fuldt ud fra starten. Skjulte rør, gamle reparationer, svage underlag og skader bag overflader.

  2. Konstruktion og råhus
    Revner, murværk, sokkel, vådrumszoner og andre bærende eller beskyttende dele skal være på plads, før man bygger op igen.

  3. Installationer
    El og VVS kommer tidligt i processen, fordi de ligger inde i konstruktionerne og påvirker resten af arbejdet.

  4. Opbygning og overflader
    Først herefter giver det mening at arbejde med vægge, gulve, badeværelser, finish og de synlige løsninger.

El er et klassisk punkt, der ikke kan udskydes

Elektriske installationer i huse bygget før 1970'erne udgør en alvorlig brandrisiko. Forældede kabler kan have 20-30% højere modstand på grund af oxidation, hvilket skaber varme. En komplet udskiftning koster typisk 50.000-80.000 kr., men kan øge boligens værdi markant og er afgørende for sikkerheden ifølge gennemgangen af el-risici i ældre huse hos Kvalitid.

Det er ikke den slags arbejde, man kan skubbe til sidst, fordi budgettet er presset. Hvis du lukker vægge og lofter, før installationerne er tænkt ordentligt igennem, bliver næste skridt både dyrere og dårligere.

Din rolle som boligejer

Du skal ikke selv styre håndværket. Men du skal kunne træffe beslutninger på det rigtige tidspunkt. Det kræver, at du har overblik over, hvad der er besluttet, hvad der er åbent, og hvad konsekvensen er, hvis noget ændres undervejs.

Det hjælper at holde fokus på disse punkter:

  • Tag beslutninger tidligt om materialer i bad, gulve og overflader
  • Forstå ændringer skriftligt hvis noget i projektet justeres
  • Accepter at gamle huse afslører ting undervejs som ingen kunne love sig helt fri for på forhånd
  • Hold fast i prioriteringen når de pæne fristelser begynder at fylde mere end de nødvendige løsninger

Når rækkefølgen er rigtig, bliver renoveringen sjældent problemfri. Men den bliver langt mere styrbar.

Renovering af gammelt hus kræver mere end godt håndværk. Det kræver, at nogen holder fast i helheden, så huset ender med at fungere som én løsning og ikke som en række tilfældige delprojekter.


Overvejer du renovering af gammelt hus, nyt badeværelse eller en løsning med microcement, hjælper MFA Byg gerne med at vurdere opgaven ærligt og realistisk. Kontakt os for en uforpligtende snak om dit hus, dine muligheder og det, der faktisk skal til for at få et resultat, der holder.
